Murs en gabion

Mur de soutènement en gabion : le tuto pour un talus en pente

Tuto pas à pas pour construire un mur de soutènement gabion jusqu'à 1,80 m sur terrain en pente : semelle béton, drainage arrière, pose en redans, reprise de talus. Avec schémas et coupes techniques.

Marc Lefèvre
10 min de lecture
Mur de soutènement en gabion construit sur un talus drômois

Un mur de soutènement en gabion, c’est un projet que je rencontre une fois par semaine dans la Drôme — pays de coteaux où presque chaque terrain a sa pente à tenir. C’est aussi le chantier où je vois le plus d’erreurs quand un propriétaire s’y met seul sans préparation. Ce tuto est calibré pour un muret de retenue de 1 m à 1,80 m de hauteur — la fourchette qui couvre 80 % des projets résidentiels.

Passé 1,80 m, ça devient du gros œuvre : fondations lourdes, drainage complexe, parfois bureau d’études. En dessous, c’est du travail de samedi pour un artisan averti, ou de week-end prolongé pour un propriétaire sérieux à deux.

Ce que vous devez avoir compris avant de commencer

La différence entre un mur de soutènement et un muret décoratif tient à un seul mot : la poussée. Derrière un mur de soutènement, il y a de la terre qui pèse — et de l’eau qui veut sortir. Les deux exercent une pression horizontale sur le mur, bien plus forte que le poids vertical des pierres. Sans préparation, le mur bascule.

Trois éléments techniques sont non-négociables sur ce type d’ouvrage :

  1. Une semelle béton ferraillée sur toute la longueur, pour répartir la charge et bloquer le basculement.
  2. Un drainage arrière avec géotextile plus gravier, pour évacuer l’eau qui s’accumule contre le mur.
  3. Des gabions en double paroi ou en redans si on passe la barre d’1,20 m, pour donner du poids et de l’inertie.

Si l’un des trois manque, le mur tiendra peut-être deux hivers. Pas plus.

Matériel et outils

Pour un mur de soutènement type — 5 m de long, 1,50 m de haut, 50 cm d’épaisseur — voici ce qu’il faut.

Matériaux :

  • 6 gabions 100 × 50 × 50 cm (trois en bas, trois au-dessus, en empilement direct ou redan selon le cas)
  • Environ 1,8 tonnes de basalte 80-150 mm — soit 3 à 4 big-bags
  • Tirants et accessoires fournis dans les kits Gabiona
  • Béton prêt à l’emploi 350 kg/m³ : environ 1 m³ pour la semelle
  • Treillis soudé pour l’armature : 2 panneaux 2 × 1 m
  • Géotextile classe 4 : 10 m² (déborde des deux côtés)
  • Tuyau PVC perforé Ø 100 mm : 6 m
  • Gravier 20/40 mm pour le drainage arrière : 1,5 m³
  • Gravier 0/31,5 pour la fondation : 0,4 m³

Outils :

  • Pelle, pioche, brouette, niveau à bulle 1 m
  • Bétonnière (ou béton livré toupie pour plus de 1 m³)
  • Cordeau et piquets bois
  • Disqueuse pour couper le tuyau PVC
  • Pince coupante, pince à sertir
  • EPI complets (gants anti-coupure, chaussures de sécurité, casque)

Pour la cage elle-même, le gabion standard de 100 × 50 × 50 cm en maille 5 × 10 cm à 58,40 € chez Gabiona convient bien. Pour des projets plus ambitieux ou une finition premium, le format maille 5 × 5 cm retient mieux les pierres de plus petit calibre.

Étape 1 — Diagnostiquer le terrain et caler la hauteur

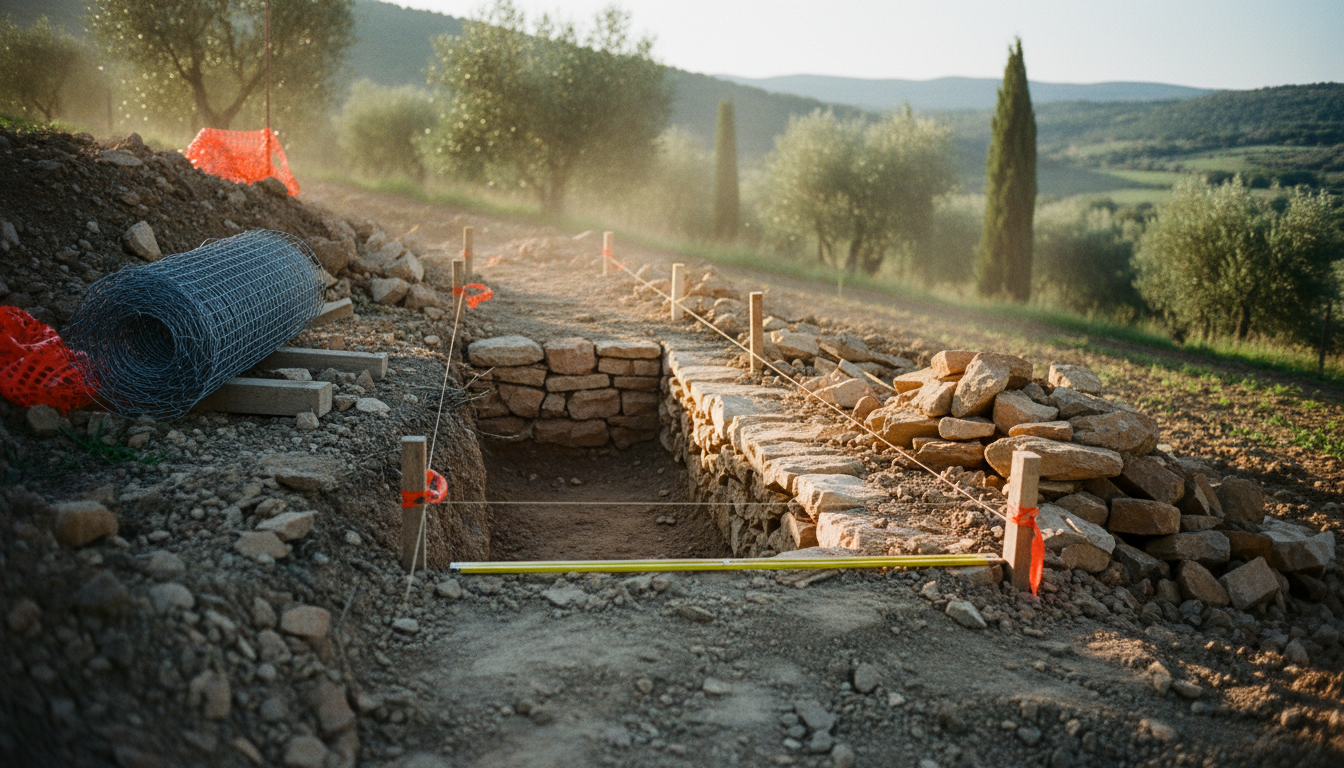

Photo d'un talus drômois en cours de diagnostic : piquets et cordeau marquent l'emprise du futur mur

Mesurer la hauteur réelle de terre à retenir, pas celle qu’on imagine. Un niveau optique donne la bonne lecture si le terrain est long ; pour un petit chantier, un grand niveau à bulle posé sur une règle de maçon suffit.

Vérifier aussi la nature du sol au pied du futur mur. Une terre végétale noire et meuble nécessite un décaissé plus profond qu’un sol argileux compact ou rocheux. Règle de base : descendre jusqu’à trouver un sol ferme qui ne s’enfonce pas sous la pression du pied.

Enfin, fixer la hauteur maximale à 1,80 m pour rester sous le seuil systématique de déclaration préalable d’urbanisme. Entre 1 m et 1,80 m, appeler la mairie pour vérifier les règles locales selon le PLU. Quelle autorisation pour un mur en gabion détaille les cas par zone.

Marquer l’emprise au sol : piquets bois tous les mètres, cordeau tendu au niveau pour matérialiser le futur mur.

Temps : 1 h à deux.

Étape 2 — Creuser et couler la semelle béton

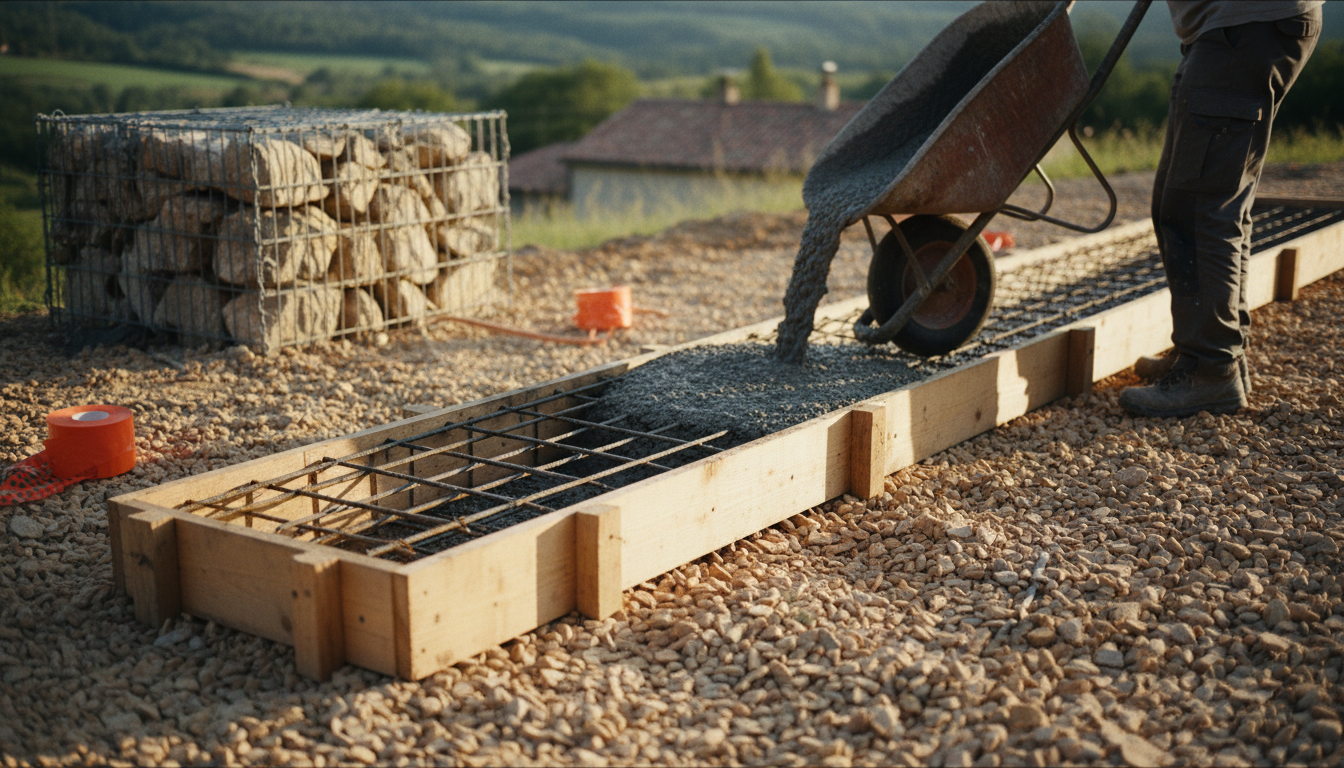

Photo de la semelle béton en cours de coulage : coffrage bois, treillis soudé ferraillant, béton frais versé à la brouette

Décaisser sur 30 cm de profondeur, 80 cm de large (20 cm plus large de chaque côté que l’épaisseur du gabion), sur toute la longueur du mur. Égaliser le fond avec la pelle, compacter au pilon manuel.

Poser 10 cm de gravier 0/31,5 au fond, répartir au râteau, tasser.

Coffrer les deux côtés avec des planches de 22 mm, maintenues par des piquets enfoncés à la masse tous les 80 cm. Hauteur du coffrage : 20 cm au-dessus du gravier.

Placer le treillis soudé à 5 cm du fond, sur des cales (cales béton achetées ou morceaux de parpaing). Le treillis doit être centré dans l’épaisseur de béton.

Couler le béton — à la bétonnière pour moins d’1 m³, en toupie livrée pour plus. Étaler à la truelle, lisser à la règle de maçon. Laisser prendre 72 heures minimum avant de charger, 7 jours idéal. Retirer le coffrage à 24-48 h quand le béton est ferme au toucher.

Temps : 1 journée à deux (plus le séchage).

Étape 3 — Poser le géotextile et le drain de fond

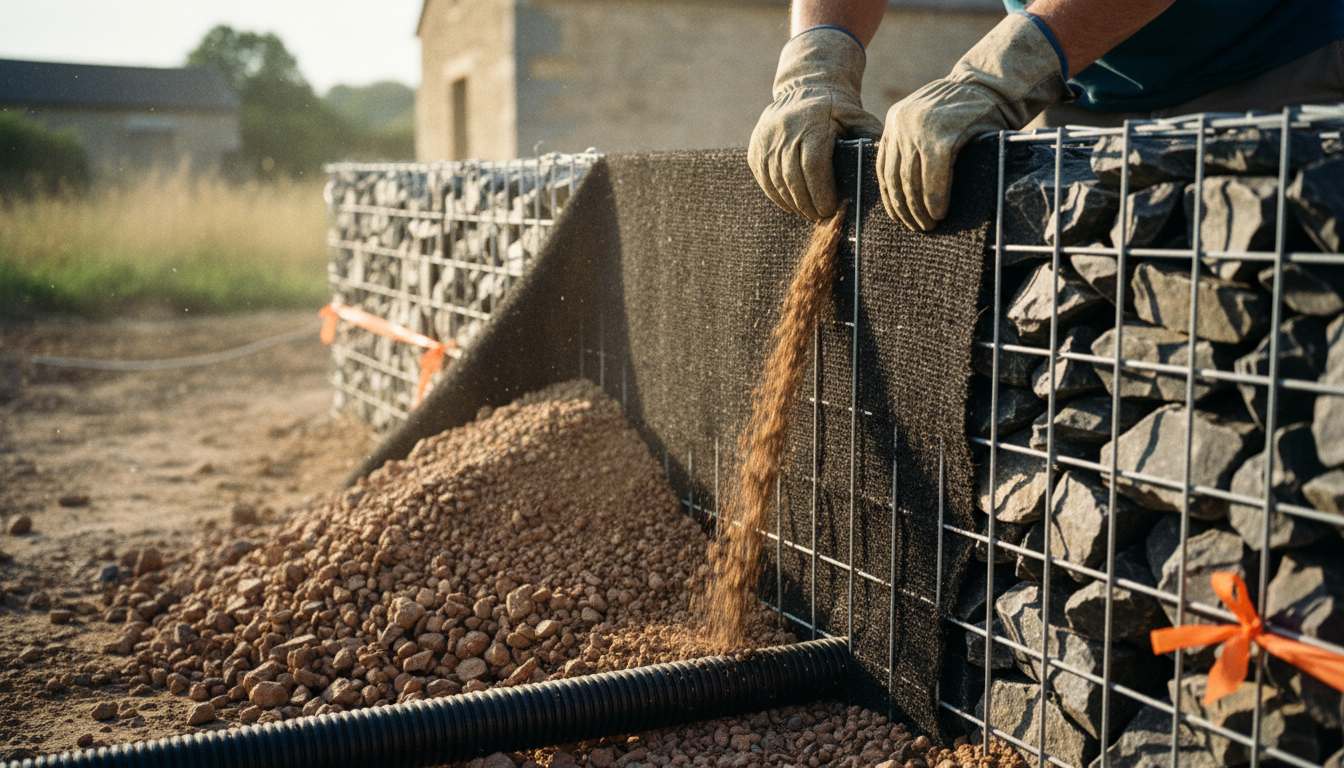

Photo du géotextile posé verticalement derrière la future emprise du mur, tuyau PVC perforé visible à la base

Ici se joue 50 % de la durée de vie du mur. Un mur non drainé se désaligne au bout de deux à trois hivers — pression hydraulique cumulée, gel-dégel, poussée.

Dérouler le géotextile classe 4 le long de la face arrière de la future emprise, en laissant 30 cm de débord côté haut (qu’on rabattra en finition) et 30 cm côté bas (qu’on repliera au pied).

Positionner le tuyau PVC perforé Ø 100 mm contre la semelle, côté talus, trous vers le bas. Prévoir une pente de 1 à 2 % vers un exutoire : regard, puisard, fossé, ou simple point bas du terrain. Si aucun exutoire naturel, creuser un puits perdu de 1 m³ rempli de galets à l’extrémité du tuyau.

Temps : 1 h à deux.

Étape 4 — Monter la première rangée

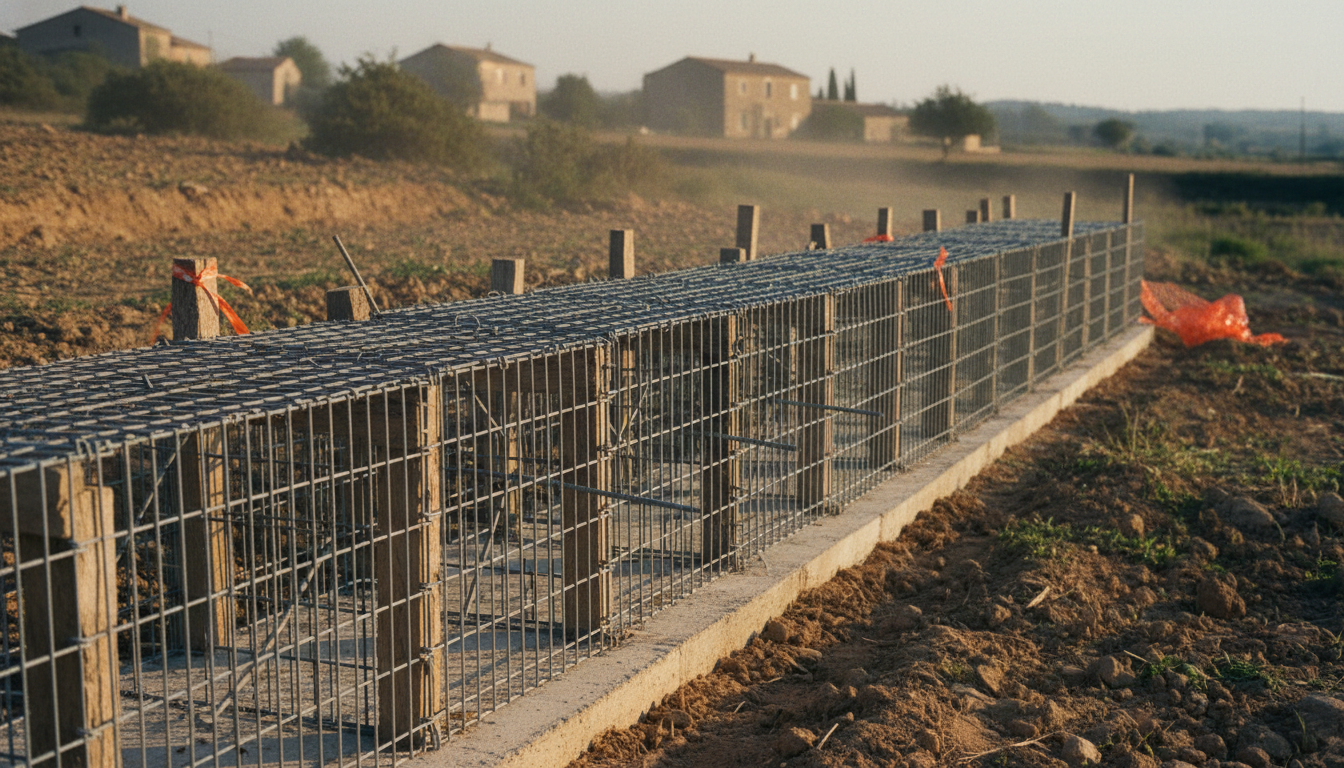

Photo des gabions de la première rangée, vides, alignés sur la semelle béton

Assembler les gabions vides sur place — pas avant, car les cages vides sont très volumineuses. Relier les panneaux avec les spirales, comme pour un gabion unique (voir comment monter un gabion soi-même pour le geste détaillé).

Positionner la première rangée sur la semelle, alignée au cordeau. Contrôler au niveau à bulle : erreur maximale 5 mm sur la longueur totale. Si le cordeau montre une flèche au milieu, recaler.

Relier chaque gabion à son voisin avec les spirales latérales — sur un mur continu, les gabions doivent former un seul monolithe, pas une succession de cages indépendantes.

Temps : 1 h à deux pour 5 m.

Étape 5 — Poser les tirants et remplir

Installer les tirants transversaux Gabiona, quatre par gabion, tous les 25 à 30 cm en longueur, à mi-hauteur. Cette étape est particulièrement critique sur un mur de soutènement — la poussée de la terre derrière amplifie la tendance au bombement.

Remplir chaque gabion comme décrit dans la technique pour remplir un gabion : calage main des pierres plates sur les faces visibles, comblement vrac du cœur, tamping à mi-hauteur, remplissage final.

Fermer chaque gabion du premier rang avec son couvercle avant de monter le rang suivant. On ne peut pas remplir un gabion du dessous une fois que celui du dessus est posé.

Temps : 3 h pour 5 m à deux.

Étape 6 — Monter les rangées suivantes (redans si nécessaire)

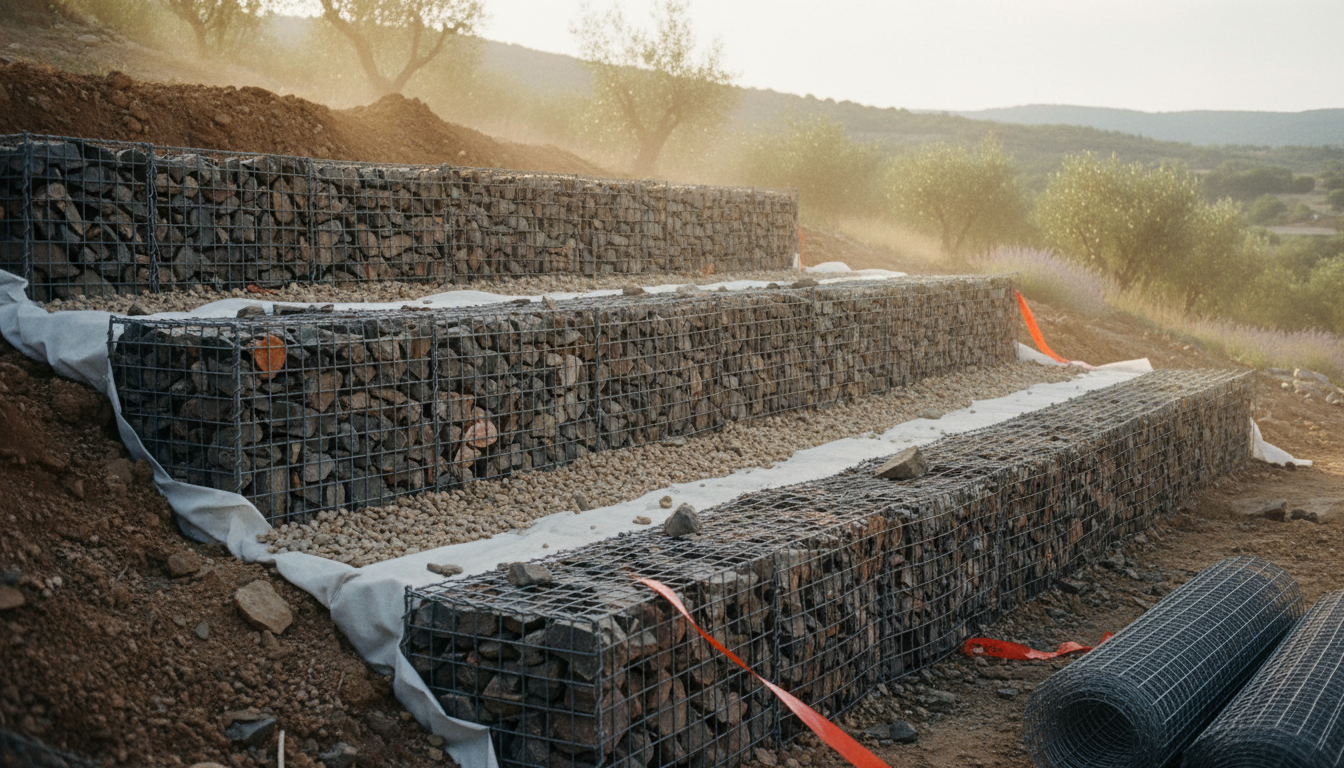

Photo d'un mur de soutènement à trois niveaux, chaque rang reculé de 10-15 cm vers le talus (redan)

Sous 1 m de haut : empiler les gabions directement les uns sur les autres. Pas de décalage. Relier les rangs par des agrafes au niveau des couvercles.

Entre 1 m et 1,80 m : reculer chaque rang de 10 à 15 cm vers le talus — technique des « redans ». Résultat visuel : un mur en escalier côté arrière, face avant parfaitement verticale. Effet technique : le centre de gravité du mur se déplace vers l’intérieur de la pente, ce qui améliore la résistance au basculement.

Au fur et à mesure que le mur monte, remplir l’espace entre le mur et le talus : géotextile contre le mur, puis 20 cm de gravier drainant 20/40, puis la terre remise en place. Ne jamais laisser la terre en contact direct avec le grillage — les fines finissent par boucher le drainage et créer la pression qui fait céder le mur.

Temps : 2 h par rang supplémentaire, remplissage compris.

Étape 7 — Finir le haut et remettre la terre

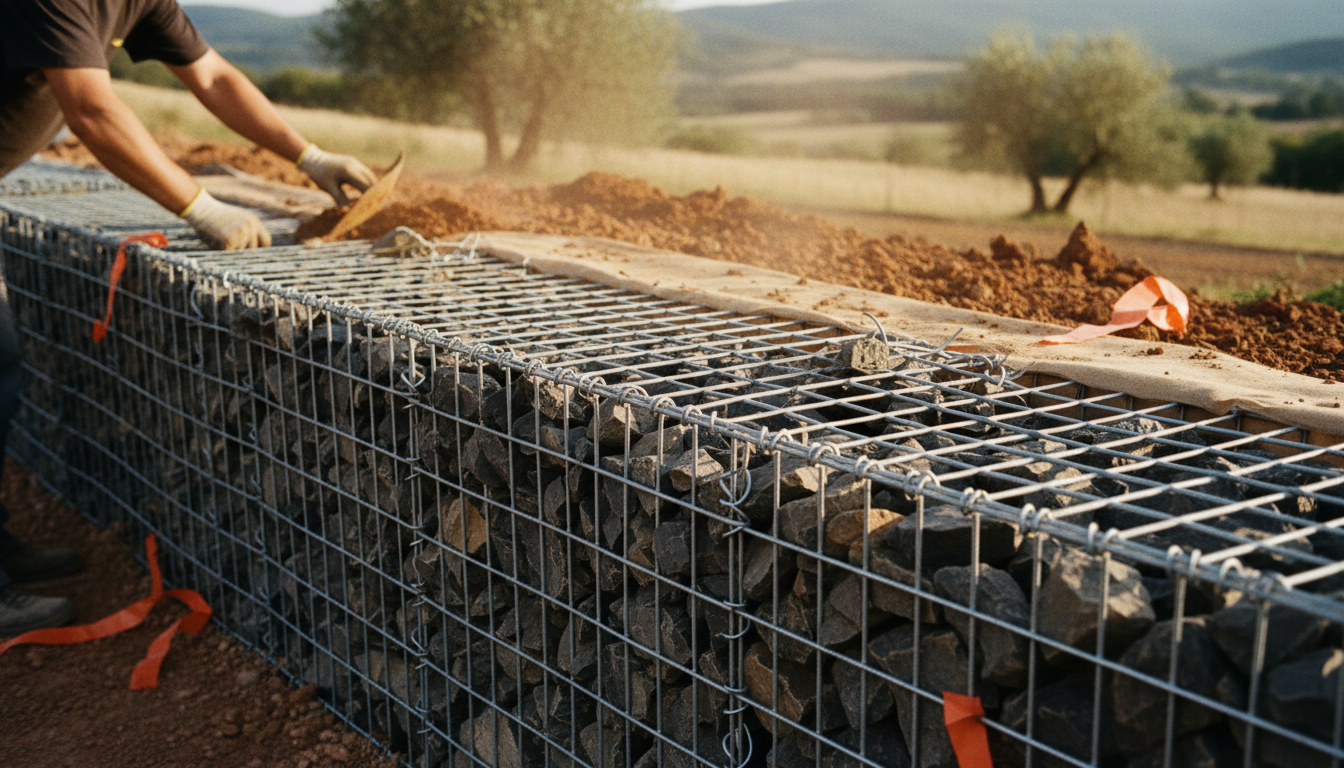

Photo du haut du mur terminé, couvercle posé, terre remise derrière avec plantations en cours

Fermer les couvercles du dernier rang. Rabattre le géotextile depuis le haut sur le gravier drainant — cela empêche la terre végétale de descendre dans le drain et de le colmater avec le temps.

Remettre la terre végétale en haut, compacter légèrement au pied ou au pilon. Replanter selon l’usage : pelouse, massif, gazon. Sur la face avant du mur, option décorative : planter des succulentes ou des aromatiques dans les interstices (joubarbe, sedum, thym serpolet).

Vérification après la première grosse pluie : le drain doit sortir de l’eau claire. Si aucun écoulement visible alors qu’il a plu, le tuyau est peut-être bouché — à vérifier immédiatement.

Temps : 2 h à deux.

Les erreurs qui font tomber un mur de soutènement

Quatre pièges que je reprends régulièrement sur des chantiers DIY mal finis.

  1. Semelle béton trop fine ou non ferraillée — le premier hiver, les fissures apparaissent aux pieds des gabions. Minimum 20 cm d’épaisseur avec treillis.
  2. Drainage absent ou bâclé — la pression hydraulique fait basculer le mur en deux à trois ans. Le géotextile + gravier drainant + tuyau perforé est un trio qu’on ne scinde pas.
  3. Gabions non reliés entre eux — chaque cage bouge indépendamment, le mur se disloque. Les spirales latérales sont obligatoires.
  4. Hauteur supérieure à 1,80 m sans bureau d’études — techniquement possible, réglementairement compliqué, et structurellement risqué pour un auto-constructeur.

Les erreurs à éviter à la pose d’un gabion détaillent chaque cas avec photos de chantiers de reprise.

Budget détaillé pour 5 m linéaires à 1,50 m de haut (avril 2026)

PosteMontant
6 gabions 100 × 50 × 50 cm (Gabiona)380 à 450 €
1,8 tonnes de basalte 80-150 mm (3-4 big-bags)200 à 260 €
Béton prêt 1 m³ (livré toupie)150 à 180 €
Treillis soudé + armatures40 à 60 €
Géotextile classe 4, 10 m²50 à 75 €
Tuyau PVC perforé 6 m25 à 35 €
Gravier drainant 20/40 (1,5 m³)75 à 110 €
Gravier fondation 0/31,530 à 45 €
Total matériaux950 à 1 215 €
Location bétonnière 1 jour (si non possédée)40 à 60 €
Total DIY complet990 à 1 275 €
Même chantier posé par un pro2 200 à 2 800 €

Économie DIY : 50 à 60 % du prix pro. Le temps investi : 3 jours à deux, dont 1 de séchage béton.

Pour aller plus loin

Ce tuto couvre le cas standard. Pour les cas particuliers, voir les guides spécialisés : le mur gabion en bordure de piscine, combien absorbe un mur anti-bruit en gabion, ou comment combiner gabion et bois pour un rendu plus chaleureux. Mon guide complet du mur en gabion pose toutes les bases techniques avant de se lancer.

Et avant d’acheter, passez par le calculateur de volume de pierre sur la page dédiée pour ajuster précisément le tonnage de basalte — ça évite le big-bag commandé en trop qui reste six mois dans l’allée.

Marc Lefèvre, paysagiste — Drôme, avril 2026

FAQ

Questions fréquentes

Quelle hauteur maximale sans déclaration préalable ?

En France, la déclaration préalable (DP) d'urbanisme devient souvent obligatoire dès 1 m en zone urbaine selon le PLU communal, et systématiquement au-dessus de 2 m quelle que soit la zone. Un mur de 1,80 m construit en zone rurale sans PLU restrictif passe en général sans démarche, mais toujours appeler la mairie avant.

Faut-il vraiment ferrailler la semelle béton ?

Oui, sur un mur de soutènement qui retient de la terre. Le treillis soudé évite que la semelle ne se fissure sous les contraintes de poussée. Pour un muret décoratif sans terre derrière, un simple lit de gravier compacté suffit.

Comment dimensionner l'épaisseur du mur selon sa hauteur ?

Règle empirique : épaisseur = hauteur × 0,4. Un mur de 1 m = 40 cm d'épaisseur minimum. Un mur de 1,80 m = 70 cm, souvent réalisé en double paroi ou en empilement en redans. Passé 2 m, un bureau d'études structurel est recommandé.

Combien de temps pour construire un mur de soutènement de 5 m de long ?

Compter 3 jours pleins à deux personnes pour un mur de 5 m linéaires, hauteur 1,50 m : jour 1 terrassement et semelle béton, jour 2 séchage (rien à faire), jour 3 pose des gabions et remplissage. Ajouter une demi-journée pour le drainage et les finitions.

Peut-on monter directement sur la terre sans semelle béton ?

Seulement pour un muret décoratif sous 50 cm de haut, sans terre à retenir. Dès qu'il y a poussée de terre derrière le mur, la semelle béton n'est pas négociable — sans elle, le mur va basculer au premier hiver gel-dégel.

Quel gravier pour le drainage arrière ?

Gravier 20/40 mm, propre (pas de fines), sur une largeur de 20 cm minimum entre le mur et la terre. C'est lui qui évacue l'eau vers le tuyau de drainage. Éviter le gravier rond de décoration : il se tasse moins bien que le concassé.
