Fondation pour gabion : la couche qui décide de tout

Lit de gravier, semelle béton, dalle ferraillée : la fondation pour gabion fait 50 % de la durée de vie du mur. Dimensions selon hauteur, méthode de coulage, erreurs à éviter.

Marc Lefèvre
10 min de lecture

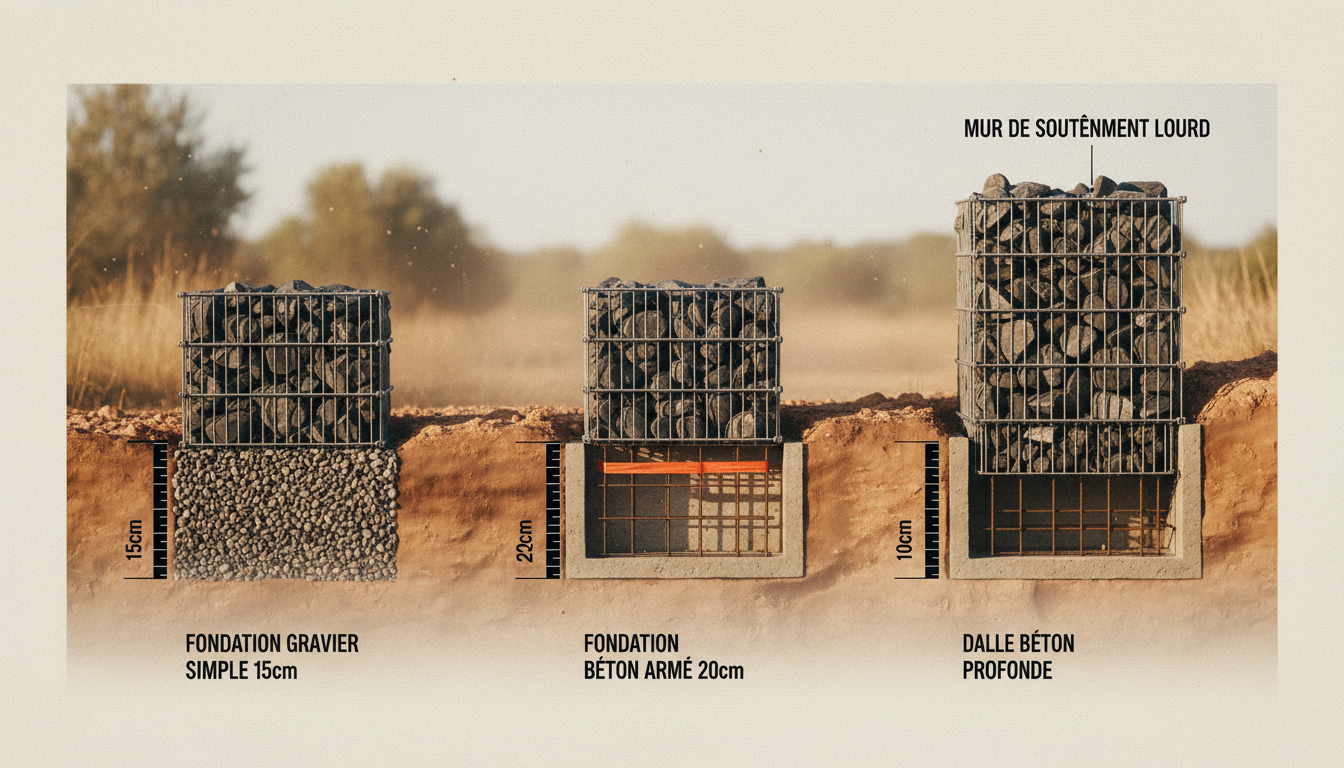

Coupe technique illustrant les trois types de fondation pour mur en gabion : lit de gravier, semelle béton ferraillée, dalle renforcée

Un gabion bien posé dure cinquante ans. Un gabion sur fondation ratée tombe en cinq. Sur les chantiers de reprise que je fais dans la Drôme depuis 2010, neuf fois sur dix, le problème n’est ni le grillage, ni les pierres, ni le drainage : c’est ce qu’il y a en dessous. La fondation pour gabion fait à elle seule la moitié de la durée de vie du mur.

Le sujet est mal traité partout. On vous dit « posez sur du gravier compacté » sans préciser épaisseur, calibre, ni sol dessous. Ou on vous vend une dalle surdimensionnée pour un muret de 60 cm. Cet article tranche cas par cas.

Pourquoi la fondation conditionne tout le reste

Un gabion plein de pierres pèse lourd. Une cage de 100 × 50 × 50 cm remplie de basalte fait environ 350 kg. Multipliez par les cages d’un mur de 5 m linéaires sur 1,50 m de hauteur : on arrive à 4 tonnes posées sur la longueur. Toute cette charge transite par la fondation vers le sol naturel.

Si la fondation cède d’un centimètre à un endroit et pas à l’autre, le mur se désaligne. L’écart s’amplifie tout seul : la cage qui penche tasse plus le sol mou, qui cède encore, qui fait pencher davantage. Un mur qui part en virgule ne se rattrape pas — on démonte et on reprend à zéro.

La fondation joue trois rôles : répartir la charge sur une surface plus grande, couper la remontée capillaire qui gèle en hiver et déstabilise l’assise, et résister à la poussée horizontale exercée par la terre derrière un mur de soutènement. Trois rôles, trois raisons de ne jamais bâcler.

Les trois types de fondation selon le projet

Coupe technique illustrant les trois types de fondation pour mur en gabion : lit de gravier, semelle béton ferraillée, dalle renforcée

Il n’y a pas une fondation universelle. Trois solutions, qu’on choisit selon la hauteur, la fonction (libre ou soutènement), et la nature du sol.

Type de fondationPour quel projetÉpaisseurCoût mat. au m linéaire
Lit de gravier 0/31,5 compactéMuret libre < 1 m, gabion mobilier, clôture sur sol stable15 cm5 à 10 €
Semelle béton ferraillée standardMur de soutènement < 1,80 m, clôture sur sol meuble20 cm35 à 55 €
Dalle béton renforcéeMur de soutènement > 1,80 m, sol mauvais, double paroi25 à 30 cm70 à 100 €

Le piège fréquent : surdimensionner par sécurité. J’ai vu un client en 2021 à Crest couler une dalle de 40 cm avec deux nappes de treillis pour un muret décoratif d’1 m de haut. 600 € de béton et trois jours perdus pour rien — une semelle légère aurait largement tenu. L’autre piège, plus grave, c’est le sous-dimensionnement : poser un mur de soutènement de 1,50 m sur un lit de gravier parce que « on a vu ça sur YouTube ». Reprise garantie à 3 000 € dans cinq ans.

Le lit de gravier 0/31,5 pour muret sous 1 m

C’est la fondation la plus simple, la plus rapide, et largement suffisante pour 70 % des projets gabion résidentiels. Muret de séparation, bordure de terrasse, cache-compteur, banc en gabion : aucun besoin de béton.

Le 0/31,5 est un tout-venant concassé qui contient toutes les granulométries de 0 à 31,5 mm. Les fines comblent les vides entre les gros graviers, ce qui rend la couche très dense après compactage. Le lit ne bouge plus sous charge et reste suffisamment perméable pour drainer l’eau qui descend par les pierres du gabion. Les graviers décoratifs ronds (galets, type 8/16) sont à éviter : trop ronds, ils roulent au lieu de se caler.

La méthode :

  • Décaisser sur 15 à 20 cm de profondeur, sur une emprise de 20 cm plus large que le gabion de chaque côté
  • Compacter le fond du décaissé au pilon manuel ou au pied
  • Verser le gravier 0/31,5 par couches de 5 cm
  • Tasser chaque couche au pilon, en croisant les passes
  • Niveler à la règle de maçon, contrôler au niveau (erreur max 5 mm sur la longueur)

Pour un mètre linéaire de muret de 50 cm d’épaisseur, compter environ 100 litres de gravier — soit deux sacs de 50 litres. Coût : 8 à 12 € le sac de 25 kg en GSB en avril 2026. Comment monter un gabion soi-même reprend cette préparation en pas-à-pas.

La semelle béton ferraillée pour mur de soutènement

Dès qu’il y a de la terre derrière le mur, on change de catégorie. La poussée horizontale exercée par la terre humide est sans commune mesure avec le poids vertical des pierres. C’est elle qui fait basculer un mur, et seule une semelle béton ferraillée correctement dimensionnée la contre.

Le béton seul résiste très bien à la compression mais mal à la traction. Or sous un mur de soutènement, la semelle subit des efforts de flexion : le poids du mur appuie d’un côté, la poussée de la terre tire de l’autre, la semelle travaille comme une poutre couchée. La face inférieure se met en traction, et c’est là que les fissures apparaissent. Le treillis soudé placé en partie basse reprend ces efforts. Sans lui, fissures dès le premier hiver, perte de rigidité, lente bascule.

Pour un mur entre 1 et 1,80 m, les dimensions standard :

  • Largeur : épaisseur du gabion + 20 cm de débord de chaque côté
  • Épaisseur : 20 cm de béton minimum, sans descendre à 15 cm
  • Profondeur du décaissé : 30 cm (10 cm de gravier 0/31,5 + 20 cm de béton)
  • Treillis : maille 10 × 10 cm, fil 4,5 à 6 mm, posé à 5 cm du fond sur cales béton
  • Recouvrement entre nappes : 25 cm minimum si plusieurs morceaux

Mon tuto complet du mur de soutènement déroule le pas-à-pas pour un cas standard de 5 m linéaires.

Dimensionner la semelle selon la hauteur du mur

La règle empirique que j’utilise depuis vingt ans, validée par les manuels de béton armé pour les murs de soutènement légers :

Hauteur murÉpaisseur gabionLargeur semelleÉpaisseur bétonTreillis
0,60-1,00 m30-40 cm70-80 cm15-20 cm1 nappe ST 10
1,00-1,50 m40-50 cm80-90 cm20 cm1 nappe ST 25
1,50-1,80 m50-60 cm90-100 cm20-25 cm1 nappe ST 25
1,80-2,50 m60-80 cm (double)130-160 cm25-30 cm2 nappes ST 25
> 2,50 mÉtude obligatoire

Le débord de la semelle est souvent mal compris. Côté talus, il sert à augmenter le bras de levier qui s’oppose au basculement. Côté aval, il évite que la semelle ne porte uniquement sur ses bords. Symétrie 20/20 cm pour les murs faibles, dissymétrie 30 cm talus / 20 cm aval dès qu’on monte. L’épaisseur du gabion suit la règle classique : épaisseur ≈ hauteur × 0,4. Passé 2 m, étude de sol et dimensionnement par bureau d’études — 800 à 1 500 €, négligeable face au risque. Jusqu’où monter un mur gabion précise les seuils.

Couler la semelle béton : la méthode

Séquence type pour 5 m linéaires, 90 cm de large, 20 cm d’épaisseur — soit un mur de soutènement de 1,50 m sur 5 m.

1. Tracer et décaisser. Implantation au cordeau et piquets. Décaissé à la pelle ou mini-pelle (location 180-220 €/jour) si plus de 10 m. Profondeur 30 cm, largeur 90 cm, parois bien droites. Évacuer les déblais immédiatement.

2. Lit de gravier 0/31,5. 10 cm au fond du décaissé, niveler au râteau, tasser au pilon ou à la dame vibrante (60 €/jour). Coupure capillaire et répartition de charge — ne pas la sauter même si elle paraît surfacique.

3. Coffrage. Planches bois de 22 mm, hauteur 25 cm. Maintenues par des piquets enfoncés à la masse tous les 80 cm contre le talus du décaissé. Vérifier l’horizontalité du haut au niveau — c’est lui qui guidera l’arasement.

4. Pose du ferraillage. Treillis soudé sur cales béton de 5 cm de hauteur, achetées en sachet (8-12 € les 50). Le treillis ne doit pas toucher le gravier — l’enrobage le protège de la corrosion. Recouvrement nappe à nappe sur 25 cm minimum, attaché au fil de fer.

5. Coulage. Béton dosé à 350 kg/m³. Pour 1 m³, toupie : 150 à 180 € livré Drôme mars 2026. À la bétonnière, une journée à deux pour 1 m³. Couler depuis un bout, étaler à la pelle, vibrer à la barre d’acier.

6. Talochage et séchage. Lisser à la règle, taloche. Bâcher si pluie. Coffrage retiré à 48 h. Pas de chargement avant 72 h, 7 jours idéal. Sous 5 °C, ne pas couler sans adjuvant antigel.

Sur ma dernière semelle de 12 m linéaires, en septembre 2024 à Saoû, on a coulé 2,2 m³ à deux en quatre heures, livré toupie, lit de gravier prêt la veille. Trois jours plus tard, pose des cages. Rythme normal quand tout est préparé.

Les erreurs fréquentes en fondation

Six pièges que je reprends régulièrement.

  1. Couler le béton directement sur la terre — sans gravier sous-jacent, le béton perd 30 % de résistance par capillarité et fissure en deux hivers.
  2. Sous-dimensionner la largeur de semelle — sans débord, aucune marge contre le basculement.
  3. Oublier le treillis soudé — économie de 40 € qui se paie en démontage à 2 500 € après cinq ans.
  4. Treillis posé au fond sans cales — pas d’enrobage, rouille, perte de fonction structurelle.
  5. Charger avant 72 h — le béton n’a pas atteint sa résistance, fluage et géométrie foutue.
  6. Couler par gel sans adjuvant — sous 5 °C, le béton ne prend pas.

Cas vécu à Tain-l’Hermitage en 2019 : un client avait monté un mur de soutènement de 1,40 m sur une semelle de 12 cm sans treillis, parce que « le voisin avait fait pareil ». Au bout de deux ans, fissures sur toute la longueur, mur incliné de 4 cm vers l’avant. Reprise : 3 200 € matériaux et location, plus le temps perdu. Les 8 erreurs à éviter à la pose reprennent ce type de cas avec photos.

Coût au mètre linéaire par type

Fourchettes Drôme mars-avril 2026 chez Point P, Brico Dépôt, Gabiona et centrales béton locales. Hors main-d’œuvre.

Type de fondationMatériauxDétail
Lit gravier 0/31,5 (15 × 90 cm)5 à 10 €/ml100 L gravier
Semelle ferraillée standard (90 × 20 cm)35 à 55 €/ml0,18 m³ béton + treillis ST 25 + cales
Semelle renforcée mur > 1,80 m (130 × 25 cm)70 à 100 €/ml0,32 m³ + 2 nappes treillis
Dalle continue mur > 2,50 m110 à 160 €/mlÉtude + béton armé sur mesure

Locations éventuelles : bétonnière 40-60 €/jour, dame vibrante 50-70 €/jour, mini-pelle 180-220 €/jour. Si vous faites poser, doublez le total matériaux : une semelle de 5 m payée 250 € en matériaux finit autour de 500-600 € posée par un pro. Combien coûte un mur en gabion consolide tous les postes (semelle + cages + pierres + drainage).

Pour aller plus loin

La fondation est une étape parmi d’autres. Pour le contexte global, la méthode complète de pose couvre les cinq couches techniques d’un chantier propre. Pour le cas exigeant, le tuto du mur de soutènement déroule le pas-à-pas avec semelle, drainage et redans. Le drainage du mur gabion complète la fondation côté arrière, le ferraillage d’un mur gabion traite les renforts verticaux pour murs hauts, et mon guide complet du mur gabion pose toutes les bases.

Une fondation correcte coûte 30 à 150 € au mètre linéaire selon le projet. Une reprise après effondrement, c’est dix fois plus, plus la perte des cages et des pierres dans la moitié des cas. Le calcul est vite fait.

Marc Lefèvre, paysagiste — Drôme, juin 2026

FAQ

Questions fréquentes

Peut-on poser un gabion sans fondation ?

Sans fondation béton oui, sans aucune préparation jamais. Pour un muret décoratif sous 60 cm sans poussée arrière, un lit de gravier 0/31,5 compacté sur 15 cm suffit. Plus haut ou avec terre à retenir, une semelle béton ferraillée devient obligatoire. Poser directement sur la terre garantit un désalignement au premier hiver.

Quelle épaisseur de semelle béton pour un mur gabion de 1,50 m ?

20 cm d'épaisseur minimum, ferraillée par treillis soudé 10 × 10 mm placé à 5 cm du fond. Largeur de la semelle : épaisseur du gabion + 20 cm de débord de chaque côté, soit 90 cm pour un gabion de 50 cm. Profondeur du décaissé : 30 cm pour loger le lit de gravier 0/31,5 (10 cm) et le béton (20 cm).

Quel dosage de béton pour la semelle d'un gabion ?

350 kg de ciment par m³, soit le dosage standard pour fondation porteuse. À la bétonnière : 1 sac de 35 kg pour 7 pelles de sable et 10 pelles de gravier. Passé 1 m³, commander en toupie est plus rapide et plus régulier — compter 150 à 180 € le m³ livré dans la Drôme en mars 2026.

Combien de temps de séchage avant de poser les gabions sur la semelle ?

72 heures minimum avant de charger le premier rang, 7 jours idéal pour atteindre la résistance utile. Sous 5 °C, le béton ne prend pas correctement sans adjuvant — repousser le chantier ou couvrir avec une bâche isolante. Le coffrage peut être retiré dès 24 à 48 h quand la surface est ferme au toucher.

Faut-il drainer sous la semelle béton ?

Oui, le lit de gravier 0/31,5 sur 10 cm sous la semelle joue déjà ce rôle de drainage et de répartition de charge. Sur sol argileux ou en zone humide, ajouter un drain agricole Ø 100 mm sous le gravier, raccordé à un exutoire. Sans cette précaution, le gel-dégel sous la semelle finit par fissurer le béton en quelques hivers.

Peut-on couler la semelle directement sur la terre ?

Non. Le béton coulé sur terre végétale absorbe l'humidité par capillarité, perd en résistance et fissure rapidement. Le lit de gravier 0/31,5 sur 10 cm minimum est non négociable : il assure la stabilisation, le drainage et la coupure capillaire. Compter 8 à 12 € le sac de 25 kg, négligeable face au coût d'une reprise.

Combien coûte la fondation d'un mur gabion au mètre linéaire ?

Lit de gravier seul : 5 à 10 € le mètre linéaire pour un muret. Semelle béton ferraillée standard (80 cm × 20 cm) : 35 à 55 € le mètre linéaire matériaux compris, hors main-d'œuvre. Une dalle renforcée pour mur > 2 m monte à 70-100 € le mètre. Compter le double si l'on fait poser par un maçon — fourchette observée dans la Drôme en mars 2026.
